Óscar Puente supervisa el avance de las obras de Chamartín que permiten recuperar a partir de este lunes 15 trenes diarios
El próximo lunes se cumple un hito con el restablecimiento de una vía, que permitirá recuperar frecuencias a Galicia y Valencia y normalizar los servicios a Salamanca, León, Ponferrada y Santander
VM, 24/06/2024

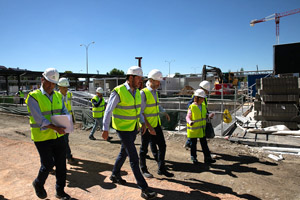

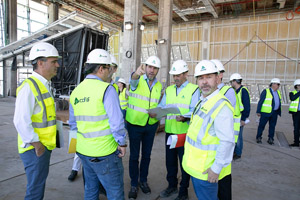

El ministro de Transportes y Movilidad Sostenible, Óscar Puente, ha visitado hoy los trabajos de modernización y transformación de la estación Madrid Chamartín Clara Campoamor, donde ha podido ratificar que los trabajos para duplicar la capacidad de las vías de alta velocidad avanzan a buen ritmo y concluirán este verano.

pic

En este sentido, el ministro ha confirmado que este lunes se cumple un hito de esta fase de las obras con la recuperación de una de las vías, la 19B, que permitirá reestablecer la circulación de 15 trenes diarios con el Norte y el Levante. Así, se recuperarán frecuencias con Galicia y Comunidad Valenciana y se normalizarán los servicios con Salamanca, Ponferrada, León y Santander.

pic

El objetivo de las obras es responder al incremento del tráfico y viajeros fruto del aumento de la oferta de alta velocidad.

pic

El avance de las actuaciones

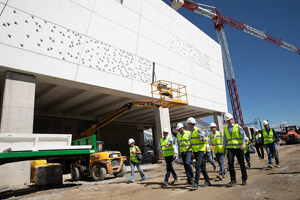

Superado este hito, el Ministerio, a través de Adif, seguirá avanzando en el refuerzo de la zona de alta velocidad de la estación con el despliegue de cuatro nuevas vías y la ampliación del vestíbulo principal sobre estas, cuyos trabajos están ejecutados al 95%. Así, las cuatro nuevas vías (desde la 22 a la 25 y una más de estacionamiento) ya se han puesto en tensión, en la playa de vías y en las cabeceras norte y sur.

pic

Sus correspondientes andenes (14 y 15) son más anchos (9 m frente a los 8 m del resto de vías), están protegidos por marquesinas y tienen una longitud de 420 m para el estacionamiento simultáneo de varios trenes.

pic

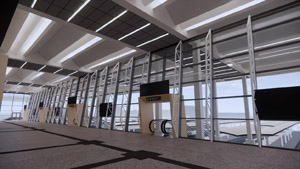

El vestíbulo principal destinado a alta velocidad se amplía hacia el norte y este sobre las vías 22 a 25, con una superficie de 3.700 m2 frente a los 2.500 m2 actuales. Ya están prácticamente finalizados los espacios que se corresponden con los andenes 14 y 15, se han creado nuevos aseos destinados a los viajeros de alta velocidad y está casi completada su segunda altura, destinada a las salas club de las empresas ferroviarias, entre otros espacios.

Además, Adif AV ha ejecutado el 80% del nuevo paso subterráneo de conexión con los andenes 13, 14 y 15 de alta velocidad, dotado de ascensores y escaleras mecánicas. Este paso tendrá salida directa, a través de rampas mecánicas, ascensores y escaleras fijas, a la calle Hiedra y la bolsa de taxis, protegida por una gran marquesina de 6 m de altura.
Posteriormente, este paso se extenderá bajo el resto de los andenes de alta velocidad y permitirá a los viajeros de alta velocidad el acceso directo a Cercanías y Metro.

En el escenario final, la estación contará con un vestíbulo principal de 18.000 m2 y 25 vías pasantes: 12 para alta velocidad, más 1 de estacionamiento y 13 vías para servicios de la red convencional y Cercanías, más 2 adicionales en la cabecera norte. Además, se dejarán preparadas las estructuras subterráneas para una futura ampliación de hasta 6 vías más de alta velocidad.

Paralelamente, Adif AV trabaja en la zona destinada a la circulación de trenes por la red convencional, entre ellos, las Cercanías. Además de prolongar el Vestíbulo Central bajo el andén 8, para dar servicio a las vías 12 y 13 de Cercanías, actúa sobre dos vías y tres andenes, montando aparatos en las vías 7 y 8 y modernizando la señalización.

Con su transformación, en la que ya se han invertido más de 540 millones de euros, Chamartín se convertirá en el nodo de referencia de la movilidad de nuestro país: más servicios ferroviarios, tráficos más fluidos y mayor capacidad de respuesta para conectar núcleos interurbanos y a viajeros desde y hacia la Comunidad Valenciana, Murcia y las regiones del norte y noroeste.

Los trabajos enfrentan un reto doble ya que se está llevando a cabo una actuación de enorme dimensión y complejidad, mientras se mantiene el tráfico de trenes y el creciente flujo de viajeros. Una vez finalizada la ampliación, se completará la remodelación integral de la estación y su entorno urbano.

Financiación europea
Todas ellas contribuyen a la consecución de los ODS 9 (promoción de infraestructuras fiables, sostenibles y de calidad), 11 (acceso a sistemas de transporte seguros, accesibles y sostenibles), 8 (contribución al crecimiento económico y el empleo) y 7 (eficiencia energética).

Las obras de ampliación de la estación de Madrid Chamartín Clara Campoamor, así como la redacción del proyecto constructivo y la modificación de las instalaciones de seguridad, ERTMS, comunicaciones y energía de la zona de alta velocidad cuentan con financiación europea, a través del Plan de Recuperación, Transformación y Resiliencia. Financiado por la Unión Europea – NextGenerationEU.
